Autopista Fluminense

Grupo: Arteris
Por Redação

Descritivo da principal obra em execução

  • Passagens de Fauna: atendimento à condicionante ambiental entre o km 197 e o km 242 (15 unidades)

Valor do investimento: R$ 4,5 milhões (previsto 2018)

Avanço físico: 20,98% (Setembro/2018)

Principais projetos para 2019

  • Início das obras da Terceira Faixa Manilha – Varandinha para ampliação de capacidade no trecho entre os km 297 e 320, entre Manilha e Niterói (23 km)

Valor do investimento: R$ 170 milhões, sendo R$ 63 milhões em 2019

Estágio da obra: aguardando aprovação do projeto/orçamento ANTT

  • Início das obras de duplicação entre os km 144 e 177

Valor do investimento: R$ 254 milhões, sendo R$ 76 milhões em 2019

Estágio da obra: aguardando licença ambiental

  • Início das obras da passagem urbana de Casimiro de Abreu, entre os km 205 e 208 (3 km), para realização dos movimentos de retorno, em desnível, proporcionando separação de fluxos e eliminação de pontos de conflito.

Valor do investimento: R$ 62 milhões, sendo R$ 26 milhões em 2019

Estágio da obra: aguardando aprovação do projeto/orçamento ANTT

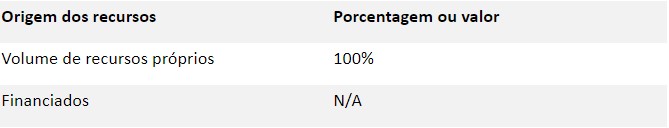

Do valor investido em 2018

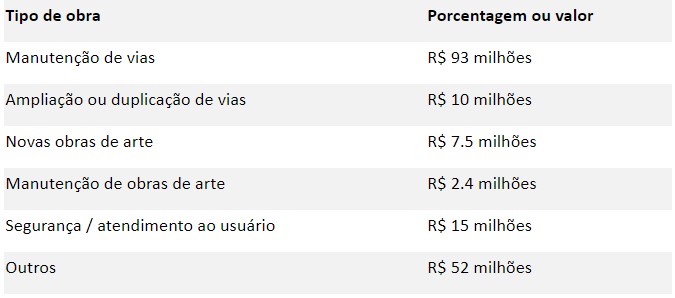

Distribuição do investimento por tipo de obra


Descritivo da principal obra em execução

  • Passagens de Fauna: atendimento à condicionante ambiental entre o km 197 e o km 242 (15 unidades)

Valor do investimento: R$ 4,5 milhões (previsto 2018)

Avanço físico: 20,98% (Setembro/2018)

Principais projetos para 2019

  • Início das obras da Terceira Faixa Manilha – Varandinha para ampliação de capacidade no trecho entre os km 297 e 320, entre Manilha e Niterói (23 km)

Valor do investimento: R$ 170 milhões, sendo R$ 63 milhões em 2019

Estágio da obra: aguardando aprovação do projeto/orçamento ANTT

  • Início das obras de duplicação entre os km 144 e 177

Valor do investimento: R$ 254 milhões, sendo R$ 76 milhões em 2019

Estágio da obra: aguardando licença ambiental

  • Início das obras da passagem urbana de Casimiro de Abreu, entre os km 205 e 208 (3 km), para realização dos movimentos de retorno, em desnível, proporcionando separação de fluxos e eliminação de pontos de conflito.

Valor do investimento: R$ 62 milhões, sendo R$ 26 milhões em 2019

Estágio da obra: aguardando aprovação do projeto/orçamento ANTT

Do valor investido em 2018




Distribuição do investimento por tipo de obra

P U B L I C I D A D E

ABRIR
FECHAR

P U B L I C I D A D E

P U B L I C I D A D E

Av. Francisco Matarazzo, 404 Cj. 701/703 Água Branca - CEP 05001-000 São Paulo/SP

Telefone (11) 3662-4159

© Sobratema. A reprodução do conteúdo total ou parcial é autorizada, desde que citada a fonte. Política de privacidade
